JIŽNÍ ČECHY: První temelínský blok opět vyrábí elektřinu. V provozu bude čtrnáct měsíců, o čtyři déle než dosud

Ve čtvrtek 31. srpna večer začal první temelínský blok opět dodávat do sítě elektřinu. Operátoři ho k přenosové soustavě připojili po výměně části palivových souborů. V provozu bude čtrnáct měsíců, o čtyři déle než dosud. Energetici také převedli řízení části technologie na nový systém od společnosti Westinghouse, zkontrolovali bezpečnostní systémy, turbínu nebo generátor. Spolu s elektrárnou Dukovany je aktuálně v provozu šest jaderných bloků.

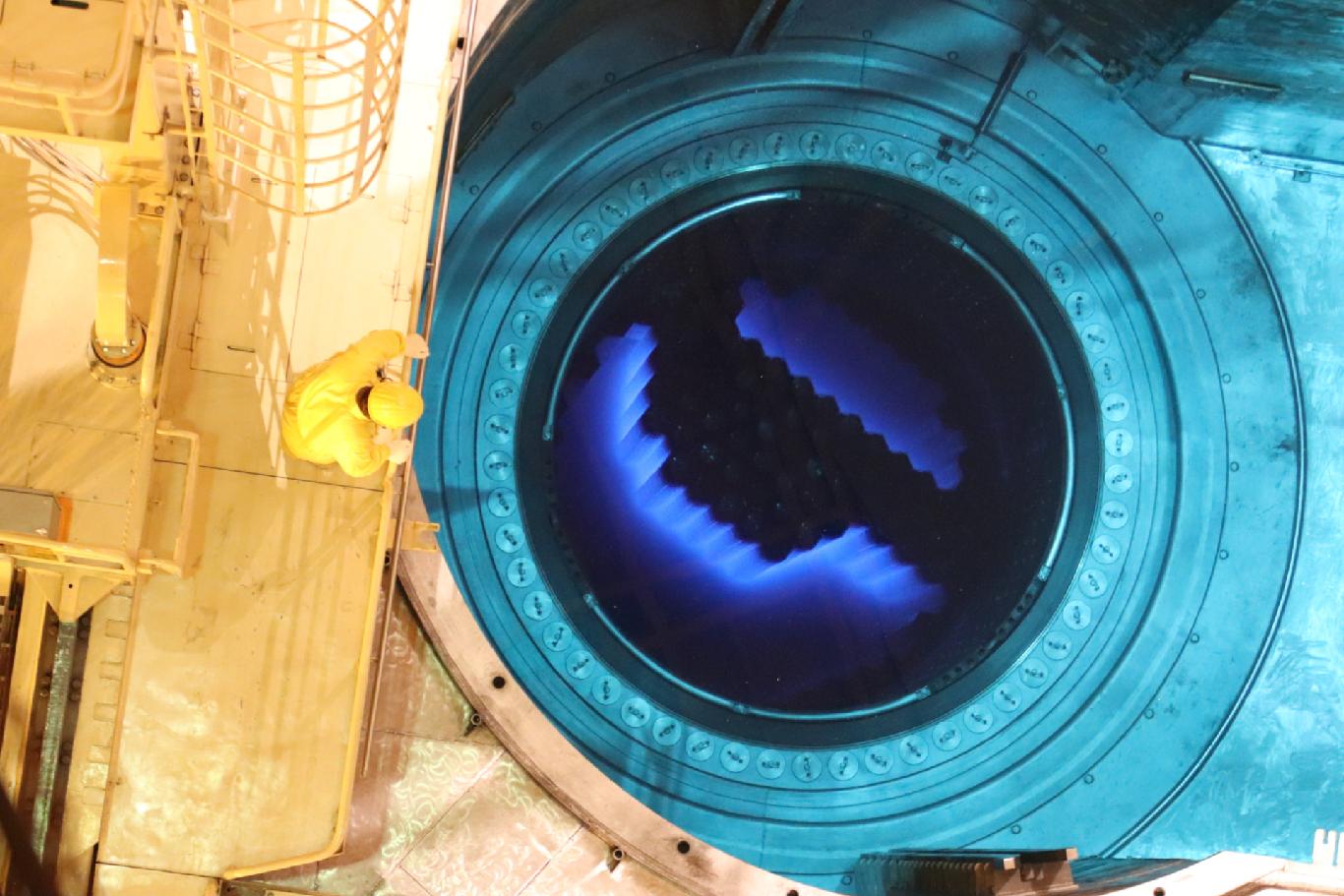

Stejně jako loni druhý blok, i první výrobní jednotka v Temelíně oficiálně přešla na delší palivový cyklus. Ten v praxi znamená, že blok bude v provozu mezi odstávkami čtrnáct měsíců, o čtyři měsíce déle než původní cyklus. Umožní mu to vyšší podíl čerstvého paliva. Důležitý krok energetici udělali i v systému řízení bloku. Ten od roku 2022 prochází náročnou modernizací. „Prostřednictvím nového systému už řídíme část technologie, jako například čerpací stanice technických a požárních vod. V dalších odstávkách na něj přejdou i ostatní části elektrárny. Kompletně hotovo bude na obou blocích v roce 2029,“ konstatoval Jan Kruml, ředitel Jaderné elektrárny Temelín.
Delší palivový cyklus i modernizace řídicího systému jsou podle nejvyšší vedení ČEZ klíčové projekty. „Modernizace řídicího systému zajistí jeho bezpečné fungování na další desítky let. Delší palivové cykly, a tedy méně odstávek, znamenají nižší zátěž zařízení a současně vytváříme předpoklady pro zvýšení výroby obou jaderných elektráren o téměř dvě terawatthodiny elektřiny,“ zdůraznil Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika. Zvýšení výroby o 2 TWh představuje přibližně 3,5 % celkové loňské spotřeby elektřiny v ČR.
Celkově během dvou měsíců energetici zvládli přes 18 tisíc prací a kontrol. Technici zkontrolovali bezpečností systémy, turbínu nebo generátor. I s dodavateli se do prací zapojilo více než tisíc lidí. Především dodavatelé se v následujících týdnech přesunou na odstávku do Dukovan, která začne na druhém bloku v závěru srpna.
První temelínský blok začal elektřinu do přenosové soustavy dodávat při padesátiprocentním výkonu reaktoru. Plného výkonu by měl dosáhnout během několika dní. Během najíždění čeká na energetiky ještě několik zkoušek. Například na osmdesátiprocentním výkonu budou ověřovat rovnoměrné rozložení výkonu reaktoru. Sledovat budou také turbínu, kde při provozu rozhodují setiny milimetrů.
- Od začátku roku elektrárna Temelín vyrobila 9,4 terawatthodin elektřiny. Společně s Dukovany jde o zdroje, které produkují největší množství čisté elektrické energie a podílí se tak výraznou měrou na bezemisní výrobě Skupiny ČEZ. Ročně se díky jaderným elektrárnám nevypustí do ovzduší přibližně dvě desítky miliónů tun CO2.
Marek SVITÁK, Jaderná elektrárna Temelín
Foto: archiv ČEZ


Jiné zprávy z Temelína:
JIŽNÍ ČECHY: Děti se v Temelíně dostaly až k jadernému reaktoru
JIŽNÍ ČECHY: Jaderná elektrárna Temelín prodlužuje provoz prvního bloku mezi odstávkami
JIŽNÍ ČECHY: Zájemci za dva dny obsadili více než tři stovky míst na prohlídku Jaderné elektrárny Temelín
JIŽNÍ ČECHY: V Temelíně testují autonomní drony
JIŽNÍ ČECHY: V areálu Jaderné elektrárny Temelín slouží zaměstnancům bezplatná autobusová linka
JIŽNÍ ČECHY: Studenti si z Temelína odnesli maturitní diplom i cenné zkušenosti
JIŽNÍ ČECHY: Pro kontroly a výměnu palivových souborů ČEZ zítra večer plánovaně odstaví první temelínský blok
JIŽNÍ ČECHY: V Temelíně modernizují řídicí systém pomocných provozů
JIŽNÍ ČECHY: Pole u Temelína se ponořilo do červené
JIŽNÍ ČECHY: Do Temelína dorazilo první nové jaderné palivo firmy Westinghouse
JIŽNÍ ČECHY: Aplikace od Nadace ČEZ pomohla částkou přes 21 miliónů Kč
JIŽNÍ ČECHY: Temelín zažil den plný zábavy, energie a historických vozidel
JIŽNÍ ČECHY: Temelín hostí den plný zábavy, energie a historických vozidel
AKTUALITY: Druhý blok Temelína opět vyrábí elektřinu
JIŽNÍ ČECHY: Kroužkování ptáčků nahradila prohlídka Temelína a ptačí beseda
JIŽNÍ ČECHY: Na Velikonoce přišlo k Temelínu téměř dva a půl tisíce lidí
JIŽNÍ ČECHY: Temelín zve rodiny s dětmi na velikonoční program
AKTUALITY: Temelín večer plánovaně odpojí druhý blok. Energetici upraví uložení turbíny
